如何开始采石场业务:完整的逐步指南

在全球基础设施建设、高速公路施工和房地产投资不断增长的推动下,采石场项目已成为全球投资者最受欢迎和最有利润的投资选择之一。随着对优质碎石和加工砂的市场需求持续上升,采石场企业带来稳定的回报和长期的市场潜力。

然而,成功的采矿作业需要大量的资本投资、标准化的程序和科学的整体规划。本指南将逐步引导您如何开展采矿业务,涵盖选址、许可证申请、设备配置、安全合规以及正式投产的全过程。

quarry crushing plant

市场调研与可行性分析

在注入资金进行采石场建设之前,进行深入的市场调研和项目可行性分析是投资成功的前提条件。全面的可行性研究能够帮助投资者避开盲目投资的风险,准确掌握市场需求,为合理选址、设备匹配和利润预测打下坚实的基础,为开启采石场业务奠定良好的基础。

1.1 市场评估

整体市场需求在不同地区和国家之间差异很大。为了准确判断市场前景,投资者需要提前调查核心目标市场信息:

基础设施项目管道:

首先,整理未来 3 到 5 年的本地基础设施项目计划,包括道路、铁路、机场、住宅和商业建设项目,这些构成了建筑骨料的核心消费驱动力。

现有供应缺口:

第二,分析本地市场供应缺口:调查周边现有采石场的数量、运营状况和产能饱和度。补给不足的地区具有更高的市场价格和更广阔的新采石场项目利润空间。

物流半径:

此外,评估物流经济半径也是至关重要的。卡车运输骨料的盈利运输半径一般为30至50公里,因为过高的运费会侵蚀项目利润,甚至超过原材料的价值。配备专用铁路线或驳船码头的采石场,可以将物流半径扩大到数百公里,形成在全球骨料市场中不可替代的核心竞争优势。

1.2 识别原材料类型

原料岩石的类型、硬度和矿物成分直接决定采石场的破碎工艺设计和完整设备配置,作为采石场项目规划中的关键因素。坚硬的岩石如花岗岩和玄武岩需要高强度的破碎和筛分设备,而中软岩石如石灰石则可以采用简化的工艺配置。提前明确原料的特性,可以有效避免设备不匹配和生产效率瓶颈,确保稳定高效的骨料生产。

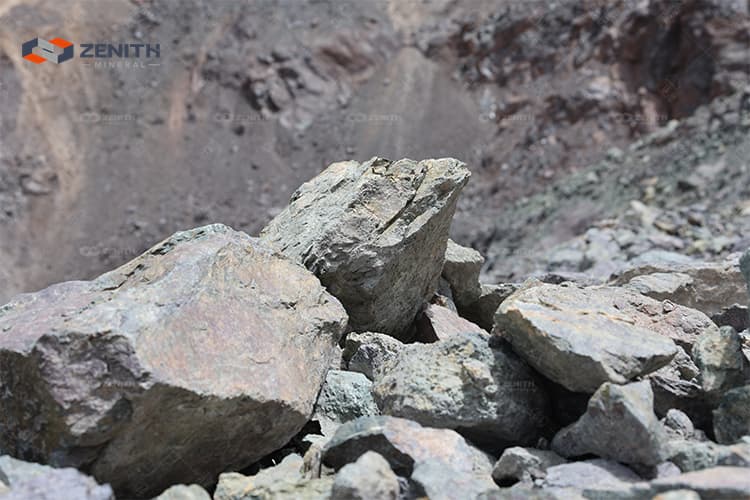

basalt

1.3 估算投资回报周期

一个标准采矿场项目的总投资成本包括设备采购、劳动力部署、采矿权费、场地建设及其他费用。在设备正常运行、生产能力充足、当地骨料市场价格稳定的条件下,时产200至500吨的中型采矿场的回收期通常为2到4年,投资回报稳定且具有可持续性。

2. 法律法规:许可和执照

采矿法规因国家而异,但核心许可框架大致相似。以下是大多数国家的常见法律要求:

不同国家的采矿监管框架差异很大,因此在筹划开采 Quarry 业务时,一定要提前了解当地的审批机构和处理时间表,以优化你的计划。

3. 场地选择与地质勘察

3.1 采石场选址的关键因素

选择合适的地点是评估如何开采采石场时最关键的决策之一。一个强有力的采石场地点应满足以下所有要求:

充足的原材料储备:

已探明储量应支持至少10年以上的采矿作业。理想情况下,覆盖物层(表土和废弃层)的深度应尽可能小,以降低剥离和运营成本。

合理的运输距离:

该场地应位于距离主要销售市场或主要交通枢纽(高速公路、铁路、港口)50公里以内。运输成本是最终总装价格的重要组成部分。

环境敏感性低:

将场地远离敏感区域,如居民区、学校、医院和水源保护区。这有助于减少在操作过程中出现投诉和环境纠纷的风险。

基础设施的使用权限:

可靠的电力供应、可用的水资源以及便利的道路交通是不可协商的前提条件。

3.2 地质调查

地质勘查报告是矿产许可证申请及采矿场开发/运营方案设计的基础。其核心内容通常包括:

这些地质发现直接支持如何通过更好的设计决策、获得许可的信心以及生产规划来启动采矿业务。

geological survey

4. 采石场投资预算与成本规划

建立合理的投资预算对于启动一个盈利且可持续的采石场业务至关重要。为了避免过度投资或生产能力不足,整体工厂规模和每小时产量应根据当地市场需求、运输半径和资本预算进行科学调整。同时,骨料产品规格必须依据实际客户需求和施工标准进行配置。

一般而言,一个标准采石场项目的总资本支出涵盖以下核心投资部分。

投资类别 分享(参考) 描述
采矿权及许可证费用 10%-20% 采矿特许权费、矿产租赁费或收购费用
地质调查与工程设计 3%-5% 地质勘查报告、矿山规划及开采设计
设备采购 35%-50% 破碎与筛分厂,辅助设备
基础设施建设 10%-15% 道路、电力供应、水务设施及工厂建设
环保设施 5%-8% 除尘控制、噪音减缓、废水治理
营运资金 10%-15% 手术前现金流、人工成本、燃料和运营备用金

5. 设备选择与采购

设备采购是大多数采石场投资中成本最大的一部分——同时也对您的生产效率、产品质量以及整体运营成本产生最深远、最长远的影响。

完整的采石场破碎与筛分生产线通常包括以下设备组:

喂料设备、一级破碎设备、二级和三级破碎设备、筛分设备、成型/制沙设备、输送机(物料运输)等。

如果您正在研究如何开办采石场,选择合适的设备配置对于建立一个稳定、可扩展且盈利的骨料生产线至关重要。

5.1 初级破碎设备

初级破碎是采石场破碎筛分线的第一步。它的任务是将爆破出来的岩石(通常为500–1000毫米)破碎至小于100–200毫米。

几乎在所有硬岩采矿场应用中,颚式破碎机和圆锥破都可以用于初级破碎阶段。在选择合适的破碎机时,必须将破碎机与整个生产线的目标产能相匹配。

颚式破碎机非常适合小型、中型和大型生产线。

圆锥破碎机通常更适合用于大型和超大型生产线。

有关颚式破碎机和圆锥破碎机的详细区别,请点击: 颚式破碎机与圆锥破碎机

jaw crusher

5.2 二次和三次破碎设备

圆锥破碎机和冲击破碎机是最常用的中细破碎设备。

圆锥破碎机适用于中高硬度岩石,具有高破碎比、耐用部件寿命长、单位能耗低以及持续高强度操作能力。

反击式破碎机适用于中低硬度的岩石,能够产生优良的粒形,其初始投资比锥形破碎机更低。

选择原则:

如果材料硬度较高,选择锥形破碎机。

如果硬度较低但粒子形状要求较高,选择冲击破。

当不确定时,始终将材料硬度作为你的首要决策因素。

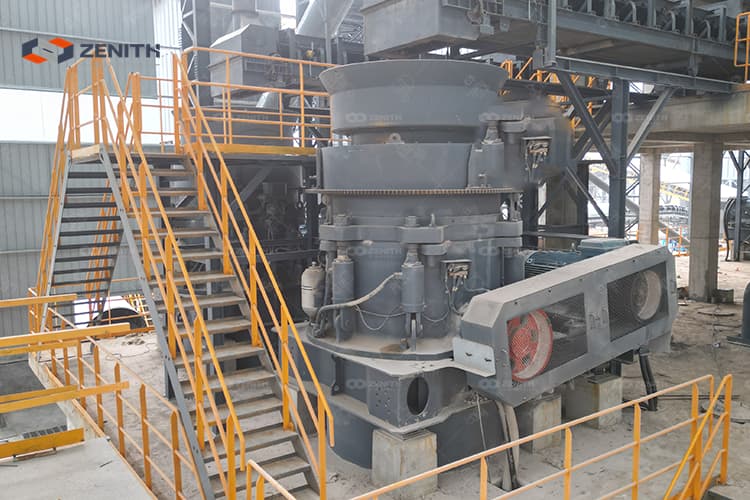

cone crusher

5.3 制沙设备

当您的产品线包含制造砂(0–5毫米)时,沙子机是必不可少的。

VSI(立式冲击破)制沙机是当今主流的制沙设备。它生产的成品砂粒度合理,细度模数可控,完全符合大多数国家的混凝土用砂标准。

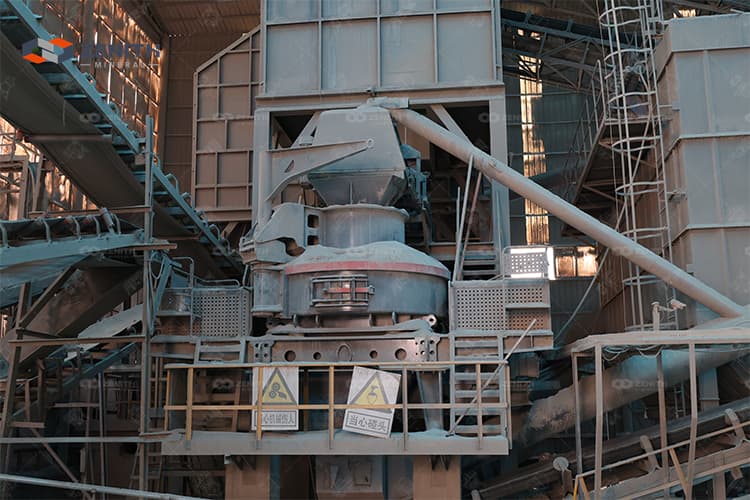

sand making machine

5.4 筛查设备

振动筛是采石场破碎厂中必不可少的分级设备。采用多层不同孔径的筛网,能够准确地将骨料分级成不同尺寸,同时严格控制最终产品的尺寸稳定性和均匀性。

5.5 基本支援设备

虽然这些设备不能直接破碎岩石,但它对于确保您的整个生产线的顺利运行和环保合规至关重要。

振动给料机: 将原材料均匀连续地输送到主破碎机,具有在给料过程中筛除细土和泥土的能力,从而显著减轻破碎机的负荷。

带式输送机: 连接破碎、筛分和堆放阶段,将散装物料在厂区内运输。

砂洗机: 在原材料含有高粘土量或最终制成的砂子需要严格控制超细粉尘含量时使用。

挖掘机: 在采石场面工作,清理不稳定的松散岩石(放坡)并将爆破岩石装入运输卡车。

轮式装载机: 负责库存管理,并迅速将成品骨料装载到客户的公路自卸车上以进行调度。

自卸卡车: 运输将原始生石块从采矿面运送到送料机进行初级破碎。

洒水车: 持续对采石场道路和排放点喷洒水,用于抑尘,以符合EPA和当地空气质量法规。

要决定您是否应该选择固定式破碎解决方案或移动破碎设备,您可以参考我们的电子书:固定式 VS 移动式破碎站

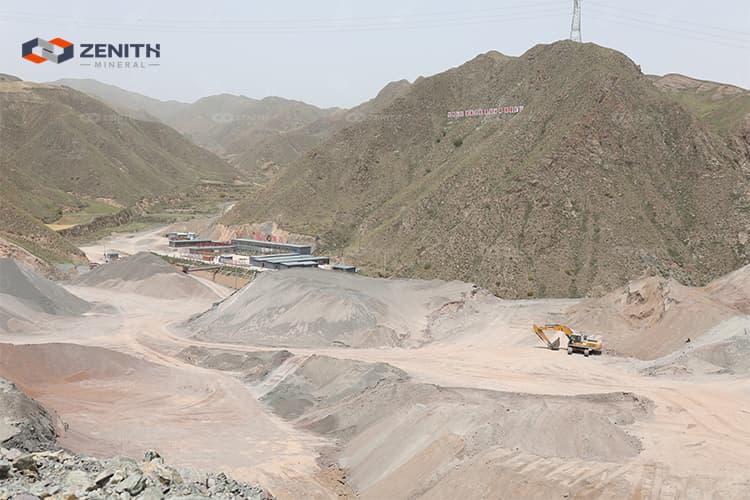

basalt quarry site

6. 采石厂设计与建设

6.1 工厂布局

最小化材料流动路径: 尽可能将处理阶段按线性方式安排。这可以最大限度地减少输送带长度和转运点,从而降低整体磨损和损耗。

利用地形 采石场通常位于山区;利用自然的地势差实现重力辅助的物料传输,显著降低输送成本。

储备扩展空间: 在初期建设期间,为未来扩展预留场地面积和电力供应的30%备用容量。

分类库存: 不同的产品规格分开存放;储存容量应能至少容纳3到5天的产量。

6.2 基础设施

功率:采石场破碎厂的总装机功率通常在500千瓦至2000千瓦之间。确认当地电网容量;如有需要,可安装柴油发电机组。

道路:内矿道路必须能支撑重型采矿卡车。道路宽度应不小于6米,最大坡度/斜度应不超过8%。

供水:为防尘和洗沙,建议采用循环水系统,水回用率超过80%。

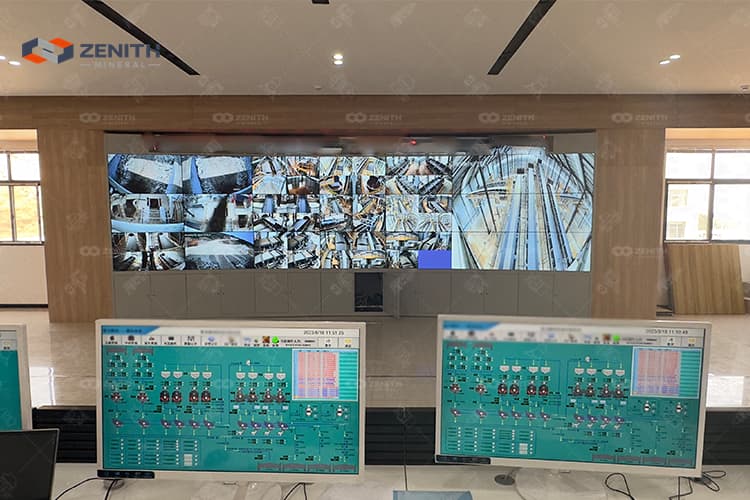

控制室:集中安置电控面板和监控设备;最好将其放置在可以俯瞰整个生产线的位置。

control room

7. 采矿作业与生产管理

7.1 日常生产管理

生产计划: 根据销售订单和库存水平制定每周生产计划,以避免过度生产和高成本的集料积压。

总质量控制: 定期取样并检测成品的级配、泥料含量,以及针状和片状含量,以确保符合客户规格。

库存管理: 保持成品的严格库存账目。采用先进先出(FIFO)策略,以防止因长时间存储而引起的二次污染或质量下降。

7.2 设备维护

这是影响采矿厂运营成本的关键变量:

预防性维护: 建立日常、每周和每月的检验计划;定期监测轴承温度、润滑油水平、皮带张力和筛网磨损情况。

易损件管理: 维护高磨损碎石机部件的库存;至少备有一套关键零部件的备用(颚板、耐磨衬板等),以避免停机。

故障记录: 维护故障日志;分析故障模式,逐步从“故障时修复”转变为“预测性维护”。

结论

运营一个盈利且合规的采石场业务是一个系统化、资金密集型的项目,需进行严格的规划和专业部署。每一个环节都决定着整个项目的收益,包括早期的市场调研、地质勘察、许可证审批和选址,中期的预算规划、破碎与筛分设备配置以及厂区基础设施建设,以及后期的标准化运营和安全管理。所有环节紧密相连,缺一不可,共同保障长远的稳定运营。

如果您打算启动一个新采石场项目,并寻找可靠的一站式解决方案,欢迎随时联系ZENITH。我们的专业工程团队将根据您的原材料特性、目标产量、成品骨料规格和投资预算,严格定制最科学、最具成本效益和高产的生产线配置。

contact zenith
